Производство и монтаж станции биологической очистки хозяйственно-бытовых сточных вод производительностью 50 м3/с для базы отдыха «Хлыниха парк», расположенной в Клинском районе Московской области.
Производство и монтаж станции биологической очистки хозяйственно-бытовых сточных вод производительностью 50 м3/с для базы отдыха «Хлыниха парк», расположенной в Клинском районе Московской области.
В апреле 2023 года мы получили запрос от проектной организации о необходимости подбора очистных сооружений хозяйственно-бытовых сточных вод, поступающих от базы отдыха, которая на тот момент уже начинала строится. Расчетный суточный расход составлял до 50 м3/сутки.
Режимы поступления сточных вод на очистку и их отведения – безнапорные.

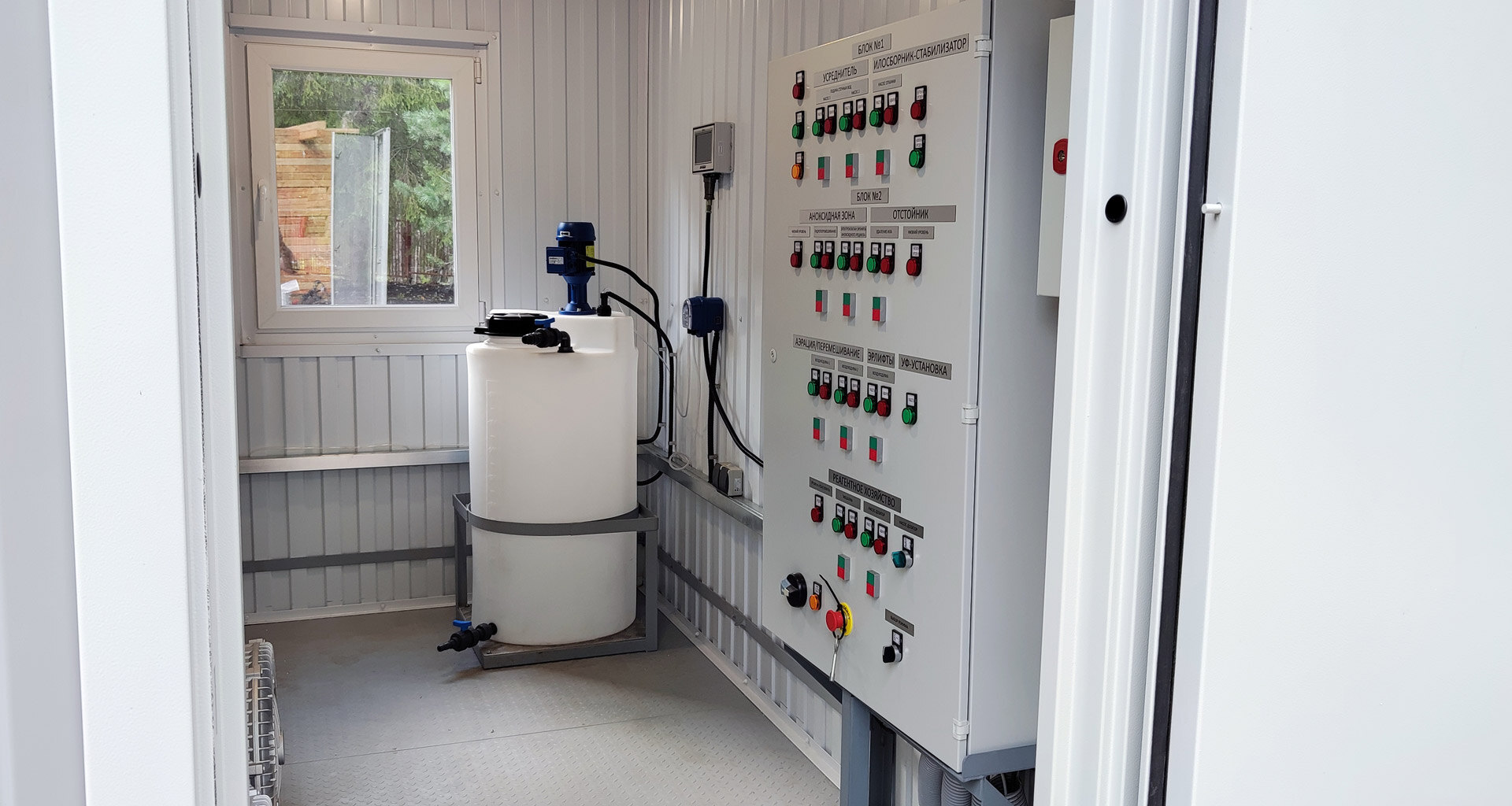

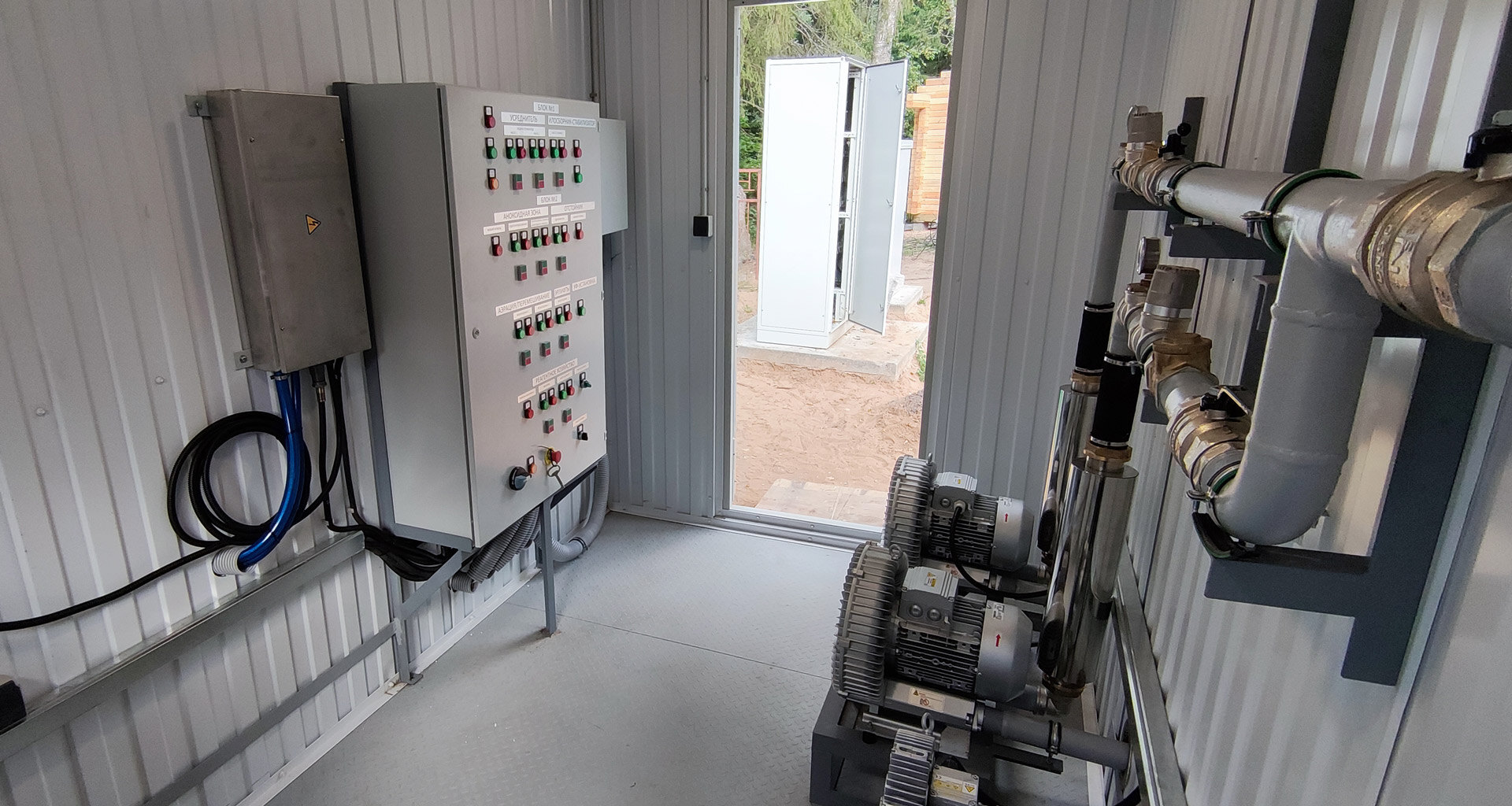

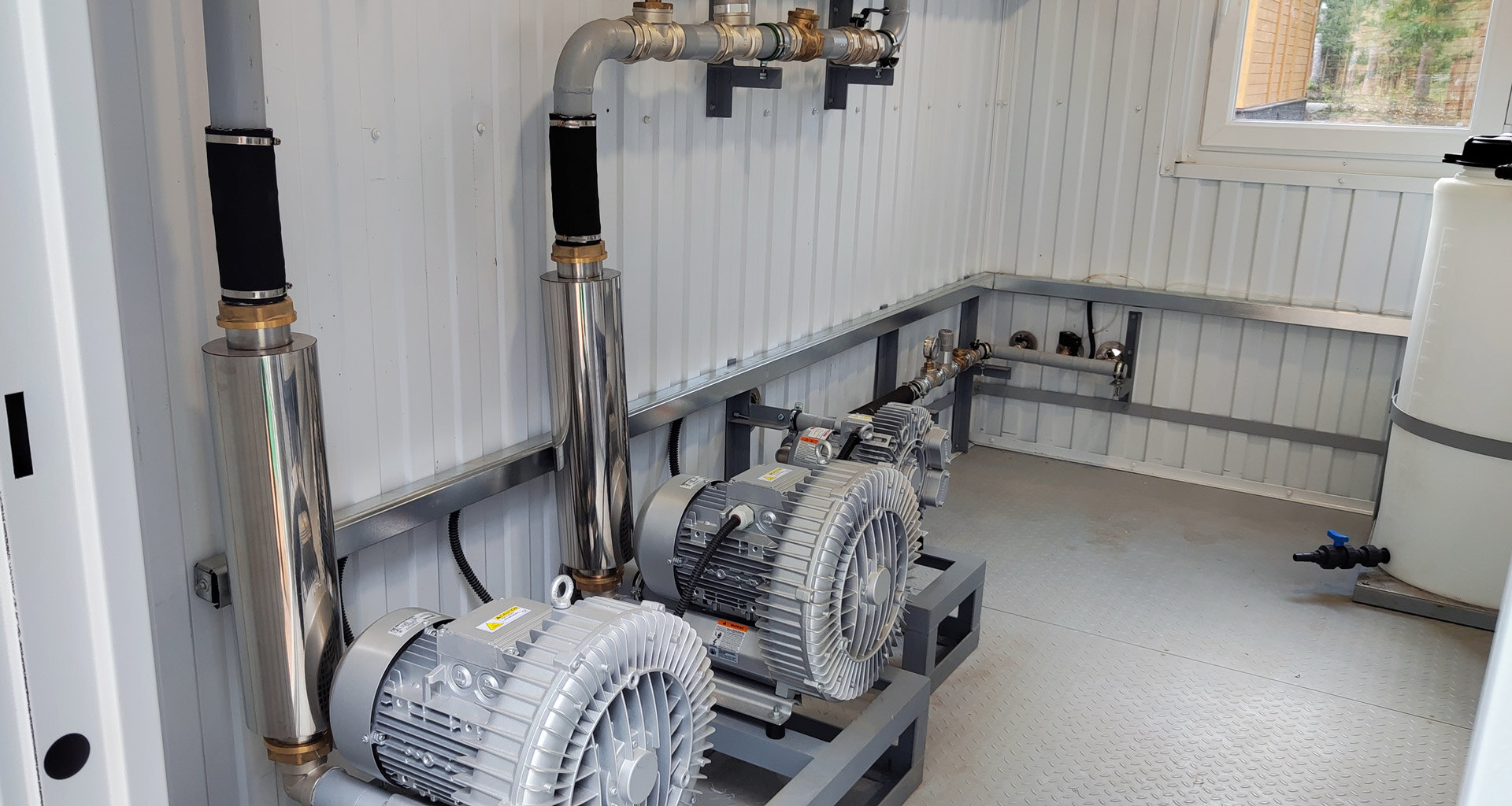

В ответ на запрос нами была предложена станция биологической очистки нашей серии ARGEL BIO, рассчитанная на требуемый суточный расход. В состав станции ARGEL BIO-50 входят два основных блока очистки, блок УФ обеззараживания и комплектное технологическое помещение, служащее для размещения воздуходувок, пультов управления и блока приготовления и дозирования раствора коагулянта* и оборудованное освещением, отоплением и вентиляцией.
*Коагулянт применяется для высаживания фосфатов, поскольку, если их содержание в сточных водах велико, биологической способности микроорганизмов может быть недостаточно для их усваивания.
Согласно посадке на ген. плане и уточнению заглубления подводящего лотка нами был подготовлен монтажный эскиз, включающий в себя межблочную трубопроводную обвязку, воздухопроводы и кабели, подводимые к энергопотребителям.

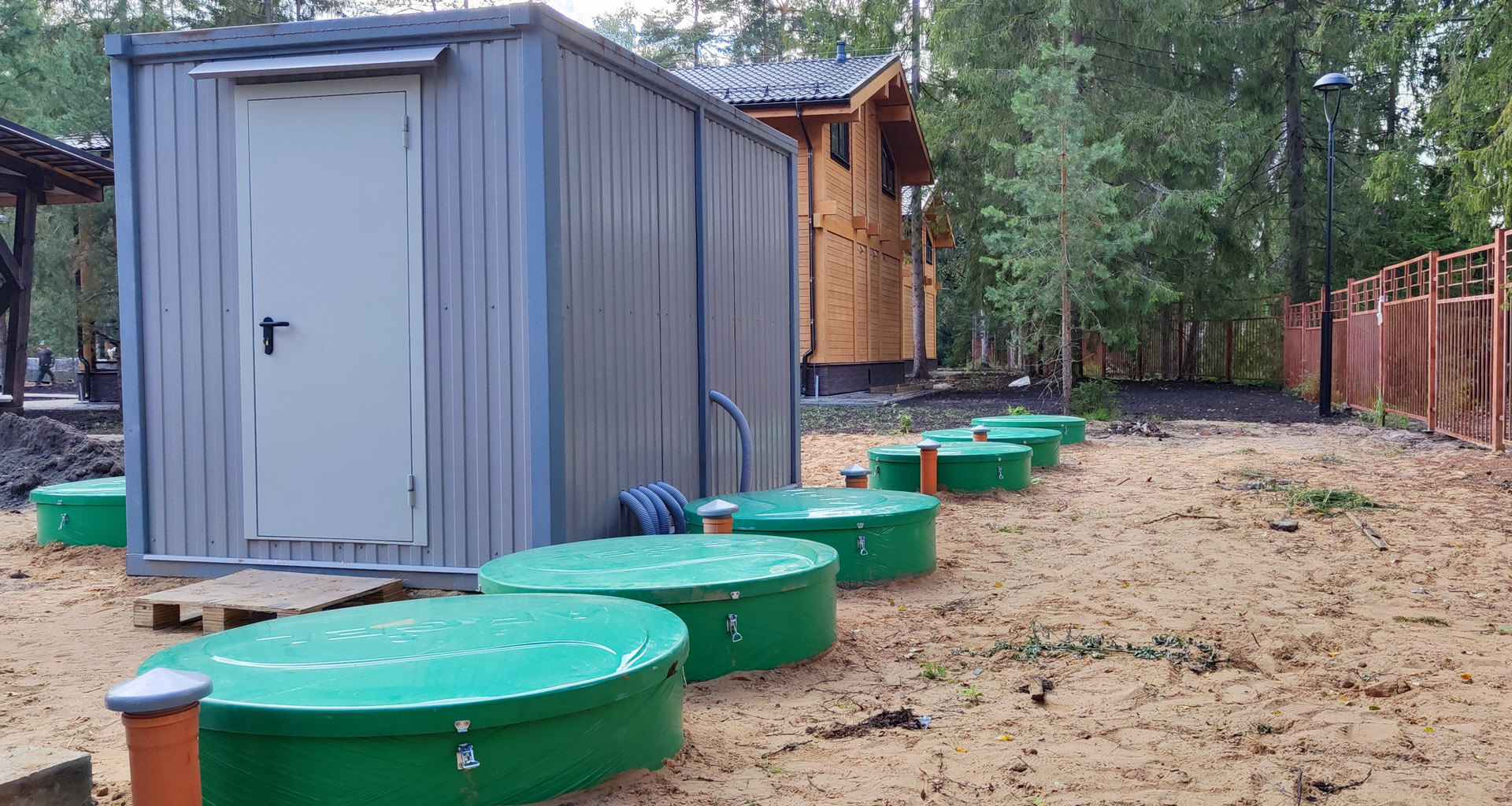

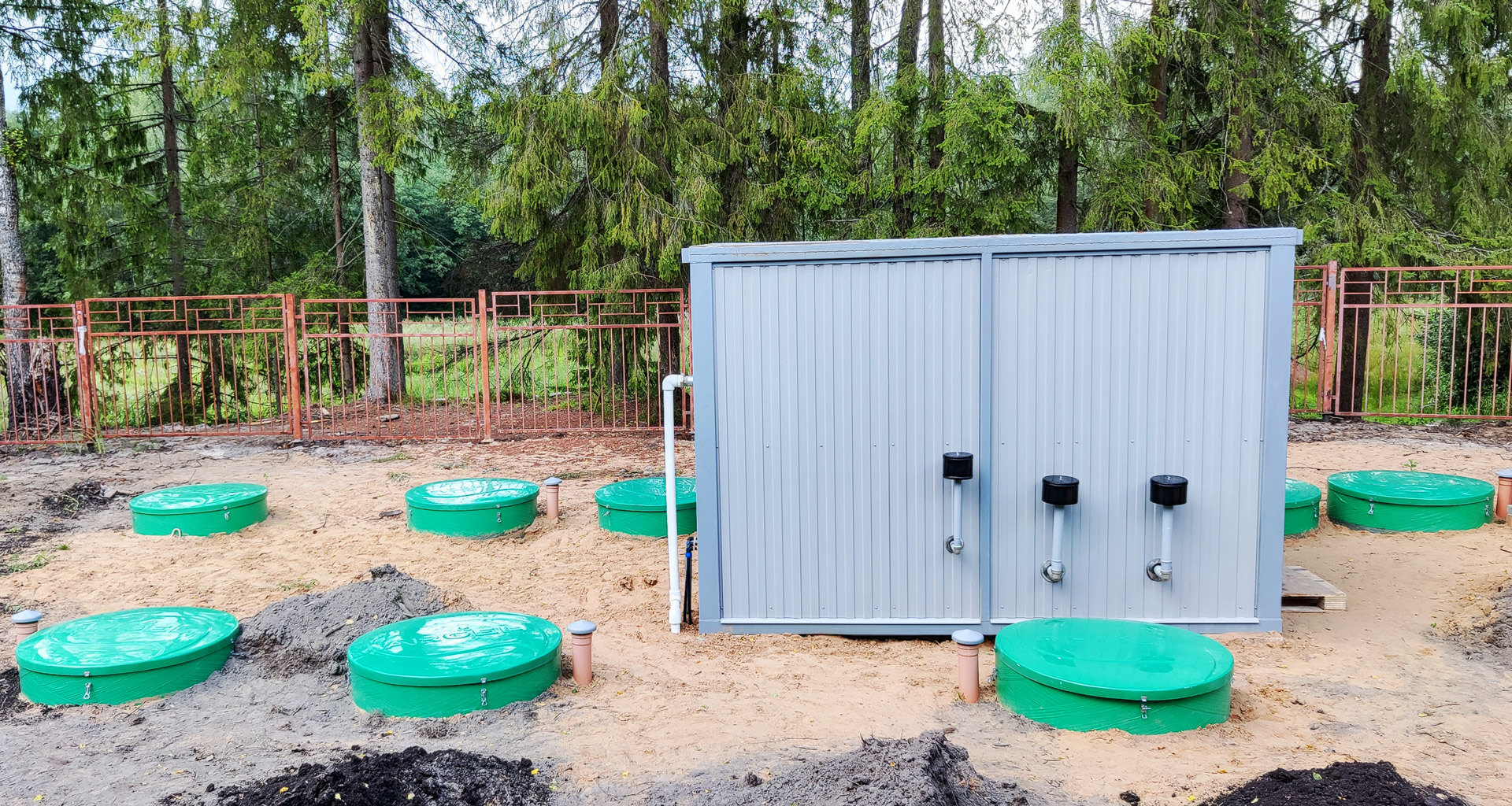

Так же в ходе взаимодействия с проектировщиком и с подключившимся к работе подрядчиком обсуждались различные варианты по компоновке корпусов и помещения ввиду ограниченной площади для их размещения. В результате было принято решение разместить технологическое помещение между двумя основными блоками, как это было выполнено на ранее реализованном объекте при монтаже аналогичной станции ARGEL BIO-50
По согласованию финального эскиза станции биологической очистки ARGEL BIO-50 был заключен договор на её изготовление и поставку.

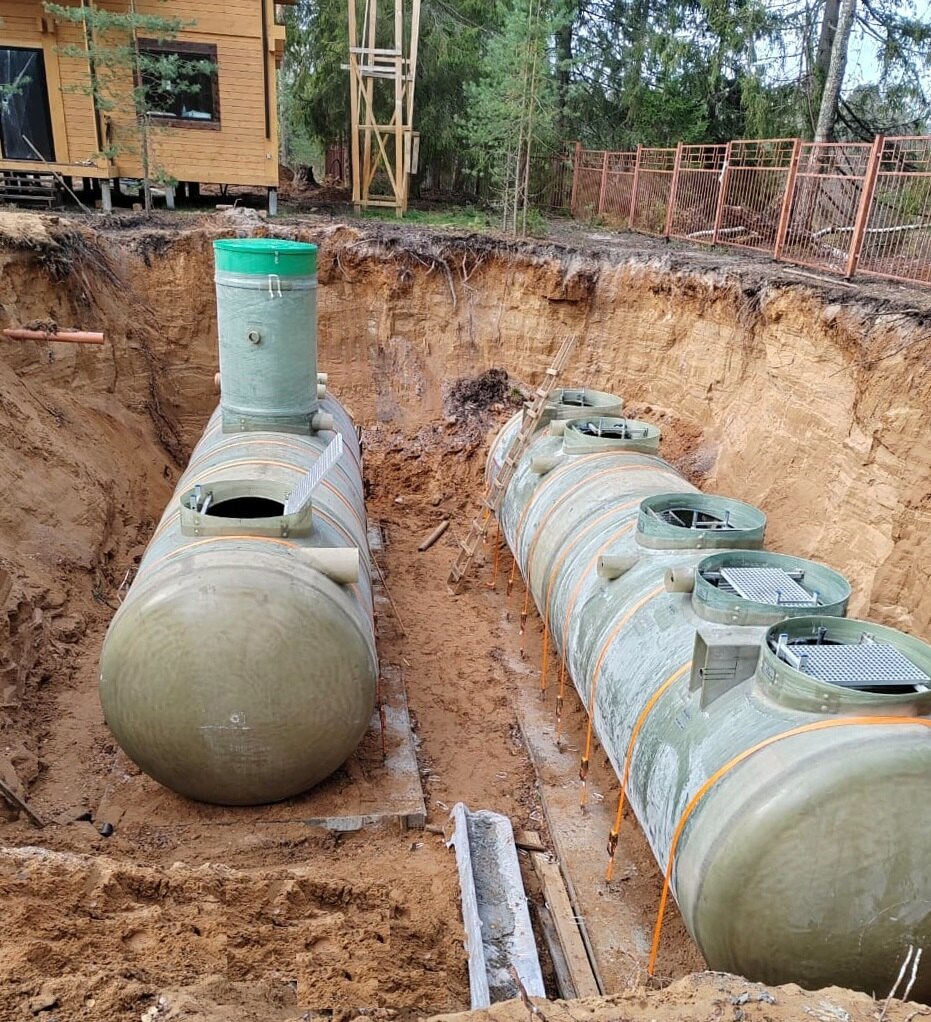

Параллельно с нашим изготовлением станции подрядчиком осуществлялись подготовительные к её монтажу работы.

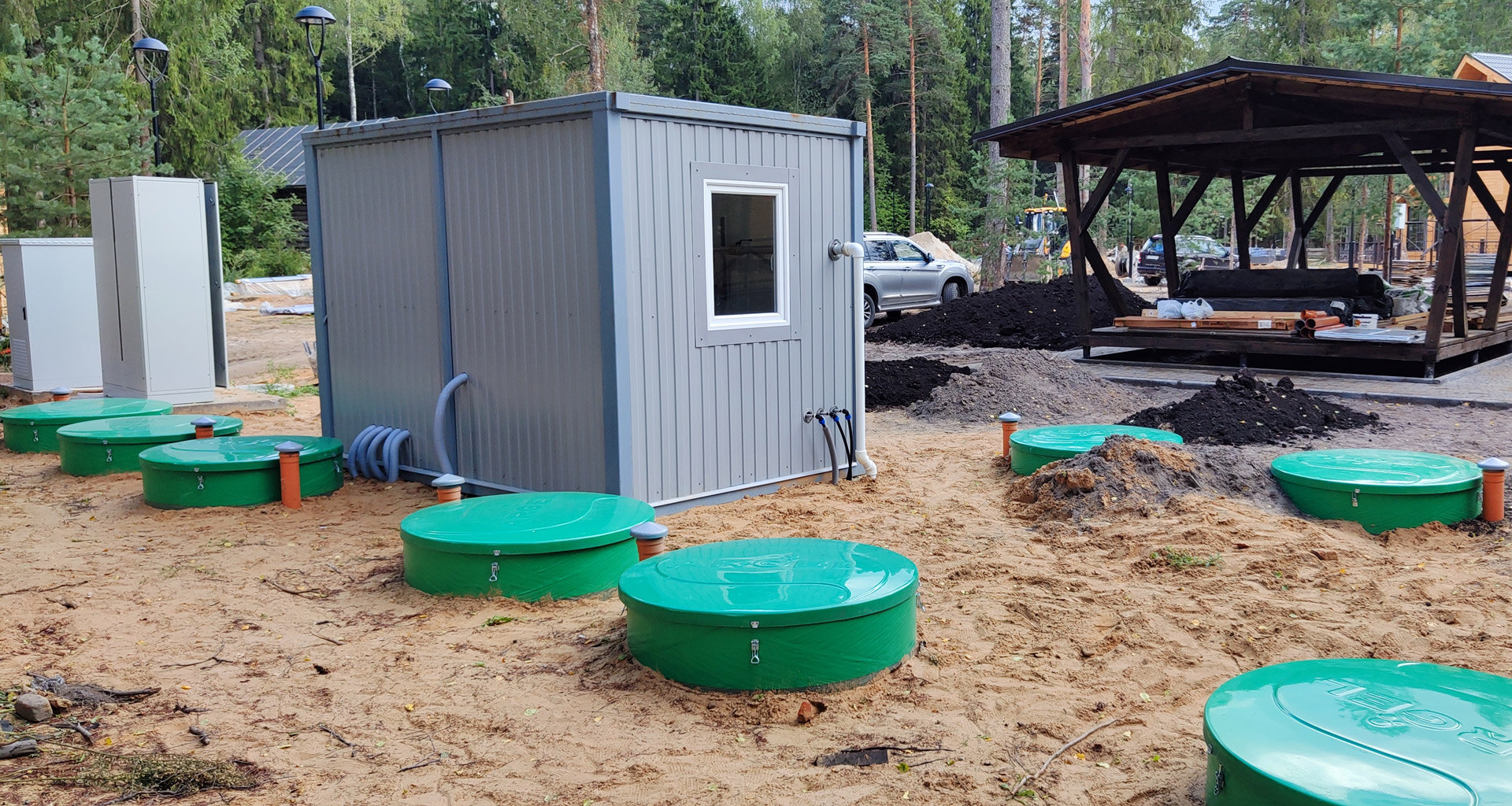

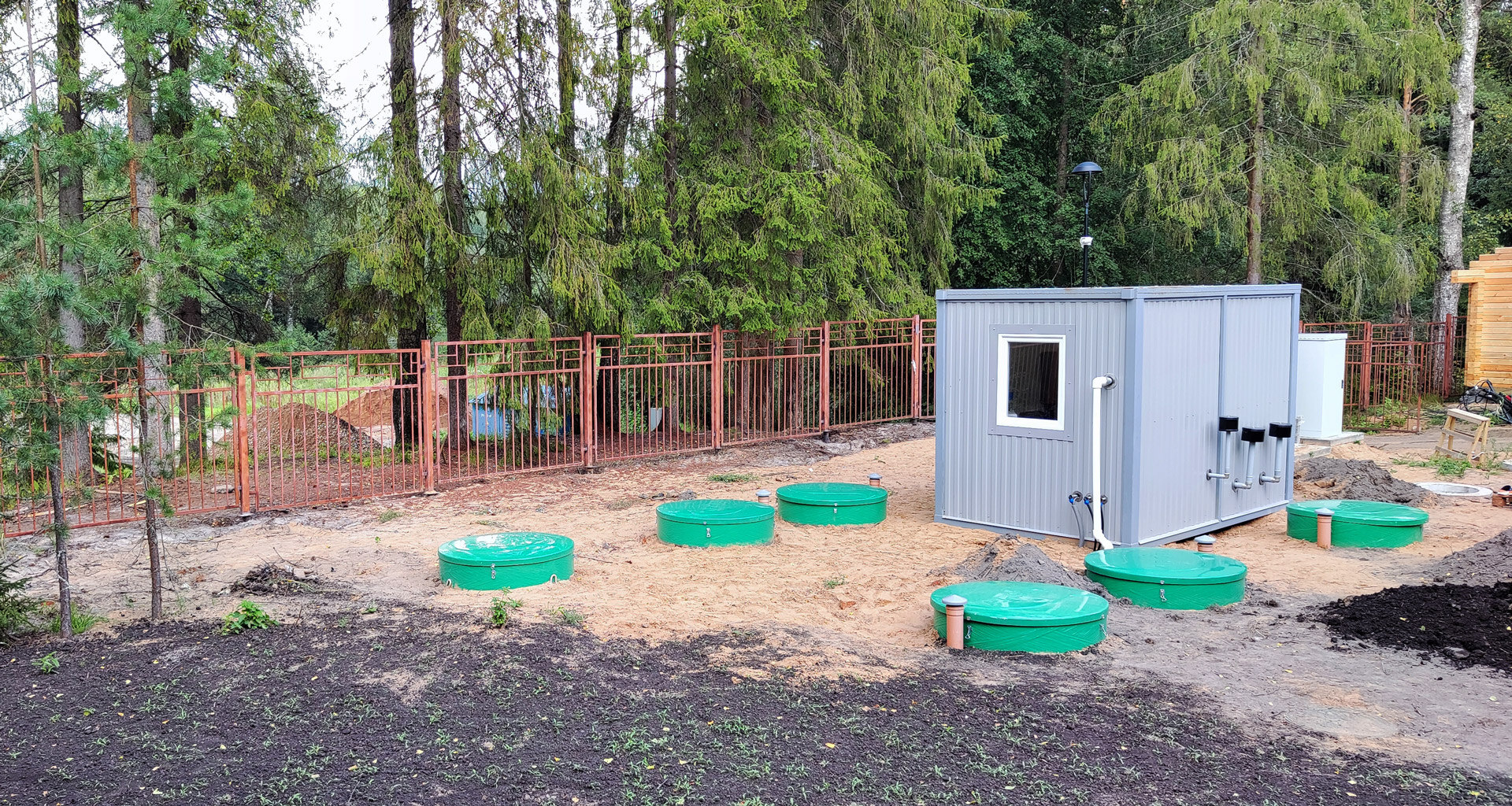

Оборудование в максимальной заводской готовности было поставлено на объект. В свою очередь технологи, будучи на постоянной связи с объектом, где уже велись строительно-монтажные работы, оказывали всяческое содействие в решении тех или иных вопросов. Поскольку станция представляет собой несколько последовательных стадий, каждая из которых требует подведение того или иного ресурса, с целью беспрепятственного монтажа с нашей стороны была направлена подробная схема, содержащая в себе все трубопроводные узлы и точки подключения.
По завершению строительно-монтажных работ и готовности станции к вводу в эксплуатацию состоялся выезд наших специалистов с целью проведения пуско-наладочных работ, в объем которых входят:
